[ 模型製作進度表 ] 專業模型公司製作速度暴增術!( 2026年1月 )
哈囉大家好,我是模型技師阿倫!
相信大家都有遲交模型的經驗,如果沒遲交過,恭喜你就是萬中選一的模型奇才!
如果你有遲交過,那就看接下來的文,我會教你模型公司如何安排模型的進度表,讓你能更快做完模型,降低遲交的機率!

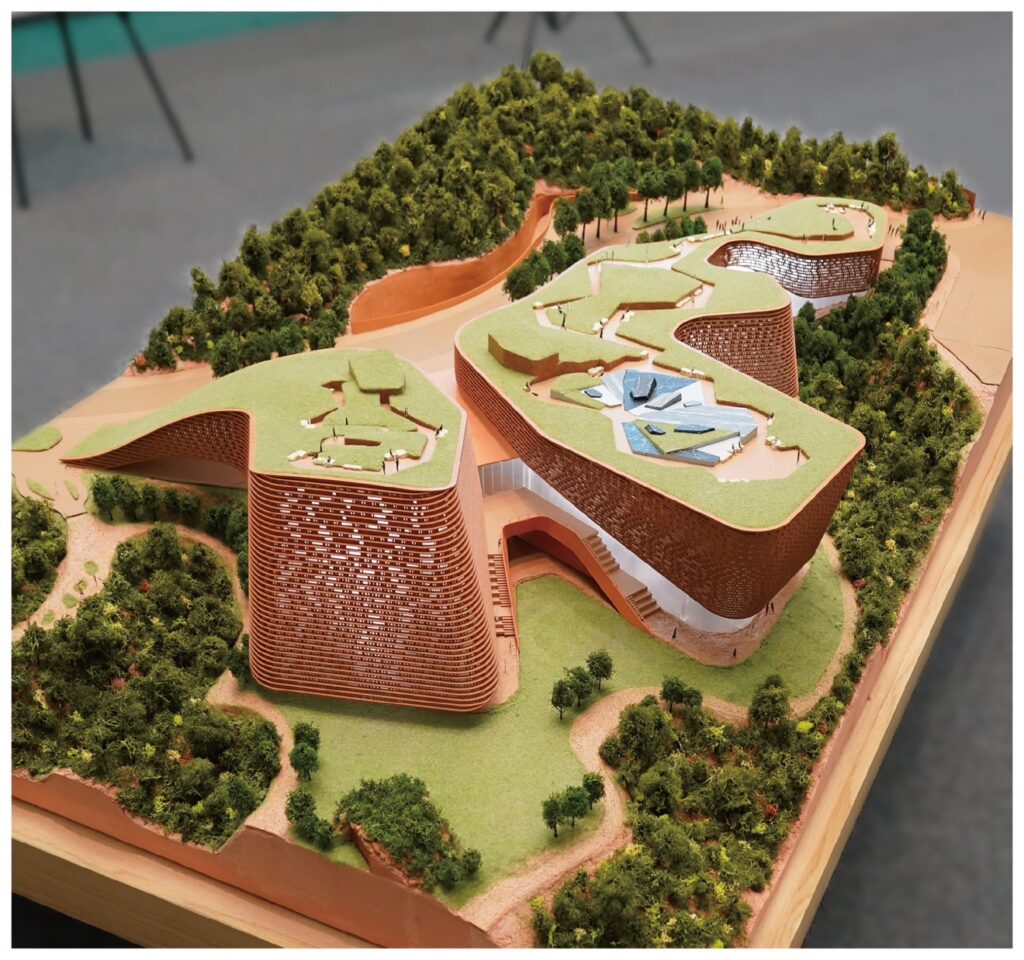

我以 2022 年製作的金門圖書美術館的競圖模型為案例。
( 模型影片:當時金門圖美館的競圖模型尺寸約為 220 x 120 cm,只有一個月的製作時間,非常短,因此相當棘手,我認為很適合做為案例,可以點這看製作全紀錄! )
一、拆解製作模型的各個項目
首先先在腦中進行一波思考風暴,沙盤推演一次,整個製作模型的項目有哪些?
「 畫基地圖、畫建築圖、畫 3D 列印圖、製作模型底座、底座貼皮、底座修邊細緻化、山坡地勢疊層、山坡土坡模擬、山坡上色、山坡草皮鋪設、製作樹木、山坡樹木鋪設、步道鋪設、街廓雷切、建築雷切、曲面外殼列印、街廓細緻化、建築定位板製作、建築玻璃烤彎、建築組合、曲面外殼補土、曲面外殼上色、建築屋頂鋪設草皮、建築屋頂石材模擬、建築內部燈光裝設、細節造景製作、整體模型檢查、整體模型收尾 」
IG 粉絲問:可是我沒辦法完全拆解項目,有遺漏怎麼辦?
別怕,可能會有遺漏,因此我們要預留模型製作的緩衝期,緩衝期的作用有3個:
(1) 製作遺漏項目 (2) 預留修改時間 (3) 避免突發狀況
通常緩衝期是整體製作時間的 10 – 15%。
二、安排各項目的模型製作順序
接下來就將各個製作項目,進行製作順序的安排!
(1) 畫基地圖、畫建築圖
(2) 畫 3D 列印圖
(3) 購買材料、曲面外殼試印
(4) 製作模型底座、貼皮、細緻化
(4)山坡地勢珍珠板疊層
(5) 山坡土坡模擬
(6) 山坡上色
(7) 山坡草皮鋪設
(8) 街廓雷切、基地零件雷切
(9) 步道鋪設
(10) 製作樹木、植栽
(11) 樹木、植栽鋪設
(12) 建築雷切
(13) 曲面外殼正式列印
(14) 建築定位板製作
(15) 建築玻璃烤彎
(16) 玻璃帷幕組裝
(17) 建築零件組裝
(18) 曲面外殼補土
(19) 曲面外殼上色
(20) 建築屋頂鋪設草皮
(21) 建築屋頂石材模擬
(22) 建築內部燈光裝設
(23) 造景製作細節
(24) 整體模型檢查
(25) 整體模型調整
(26) 整體模型收尾
(27) 模型緩衝期
三、安排各項目的模型製作時間
(1) 計算可配置的人力總時數:這次的競圖模型,總共有3個人製作,假設這一個月每人製作時間為 160 小時,總共為 480 小時可以分配。( 緩衝時間為 64 小時 )
(2) 各項目後方加入製作時間,並且以小時為單位標註。
(1) 畫基地圖、畫建築圖 (80H)
(2) 畫 3D 列印圖 (40H)
(3) 購買材料、曲面外殼試印 (8H)
(4) 製作模型底座、貼皮、細緻化 (12H)
(4)山坡地勢珍珠板疊層 (8H)
(5) 山坡土坡模擬 (8H)
(6) 山坡上色 (8H)
(7) 山坡草皮鋪設 (6H)
(8) 街廓雷切、基地零件雷切 (12H)
(9) 步道鋪設 (6H)
(10) 製作樹木、植栽 (8H)
(11) 樹木、植栽鋪設 (16H)
(12) 建築雷切 (8H)
(13) 曲面外殼正式列印 (24H)
(14) 建築定位板製作 (4H)
(15) 建築玻璃烤彎 (6H)
(16) 玻璃帷幕組裝 (16H)
(17) 建築零件組裝 (40H)
(18) 曲面外殼補土 (8H)
(19) 曲面外殼上色 (6H)
(20) 建築屋頂鋪設草皮 (4H)
(21) 建築屋頂石材模擬 (6H)
(22) 建築內部燈光裝設 (16H)
(23) 造景製作細節 (16H)
(24) 整體模型檢查 (8H)
(25) 整體模型調整 (24H)
(26) 整體模型收尾 (4H)
(27) 模型緩衝期 (70H)
四、建立 Google 行事曆
根據上方的時間安排,建立至 Google 行事曆,最後再分享給你的夥伴們!
IG 粉絲問:如果實際上製作順序不一樣怎麼辦?
別擔心,模型製作的各環節都會安排在 Google 日曆上,因此可以根據實際情況,隨時調換順序,只要個環節的製作時間不要耽誤到,都可以在時間內完成的。
以上就是我多年製作模型的進度安排的方式,再模型製作前安排好進度表,不僅可以清晰的了解每個製作環節,進而提升製作效率,最後還能在時間內完成模型!
